7月7日下午,由公司承擔監理的引漢濟渭黃金峽水利樞紐電站2號(末臺)機組結束了72小時連續滿負荷試運行,順利完成有水調試全部項目,具備商業運行條件,標志著黃金峽水利樞紐電站進入全容量并網投產發電。
2022年9月25 日首臺(1號)機組直徑7.6米,鐵芯高1.182米,總重120t的定子吊裝成功,全廠機組安裝工作正式拉開序幕。
2023年7月6日末臺(2號)機組直徑6.926米,總重180t的轉子,在各方單位見證下緩緩落入預定位置,標志著安裝工作的完成與機組的調試工作準備。
2024年4月21日,首臺(1號)機組正式并網發電,打響了黃金峽工區全容量并網的號角。
2024年6月20日,中間臺(3號)并網發電。
2024年7月4日下午,末臺(2號)機組完成各項試驗,進入72小時試運行。7月7日,末臺(2號)機組72小時滿負荷試運行結束,正式進入并網發電。
歷時651個日夜,從機組安裝到全容量并網發電。后續工作中,監理部將繼續保持與各參建單位密切配合,緊緊圍繞泵站抽水目標奮力沖刺,確保樞紐工程建設完美收官。

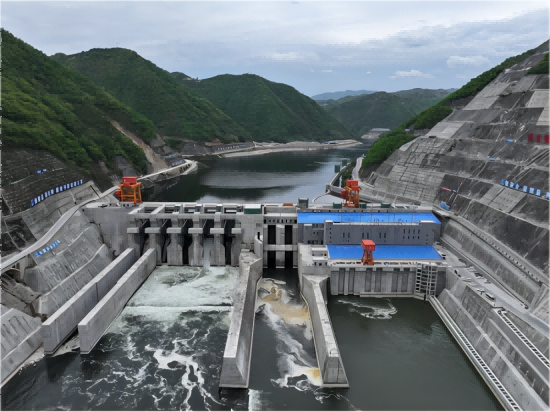

黃金峽水利樞紐位于漢江干流上游峽谷段,地處陜西南部漢中盆地以東的洋縣境內,為引漢濟渭工程主要水源之一。由大壩、泵站、水力發電站、泄洪等建筑物組成,泵站為河床式,共設置7臺揚程為108.5米、單泵流量為11.67立方米每秒的立式單級、單吸離心泵電動機組。電站廠房為壩后式半地下式,安裝3臺單機容量為45兆瓦的軸流轉槳式水輪發電機組,年平均發電量3.51億千瓦時。
